Qué es el tail spendCategorías típicas en empre...Por qué nadie lo gestionaOperativamente, cada provee...El costo invisibleCómo identificar tail spend...Tres preguntas concretas:Por qué los enfoques tradic...La salida: triangulación co...Efecto operativo:Efecto financiero:Efecto estratégico:Quién debería evaluar este ...No todas las empresas. Pero...

Tail spend: el 20% del gasto que consume el 80% del tiempo de tu equipo de compras

Si tu empresa tiene un área de compras estructurada, probablemente conoces muy bien a tus 20 proveedores principales. Los negocias, los auditas, los visitas. Pero hay otros 400, 500, 600 proveedores que pasan por contabilidad cada mes con facturas de COP 200.000, COP 1.500.000, COP 800.000. Nadie los gestiona estratégicamente. Nadie negocia con ellos. Y, sin embargo, son los que más tiempo le consumen al equipo.

Eso es el tail spend.

Qué es el tail spend

Tail spend (literalmente “gasto de cola”) es la parte del gasto total de una empresa que se distribuye entre una gran cantidad de proveedores con transacciones de bajo valor unitario, baja frecuencia o ambas.

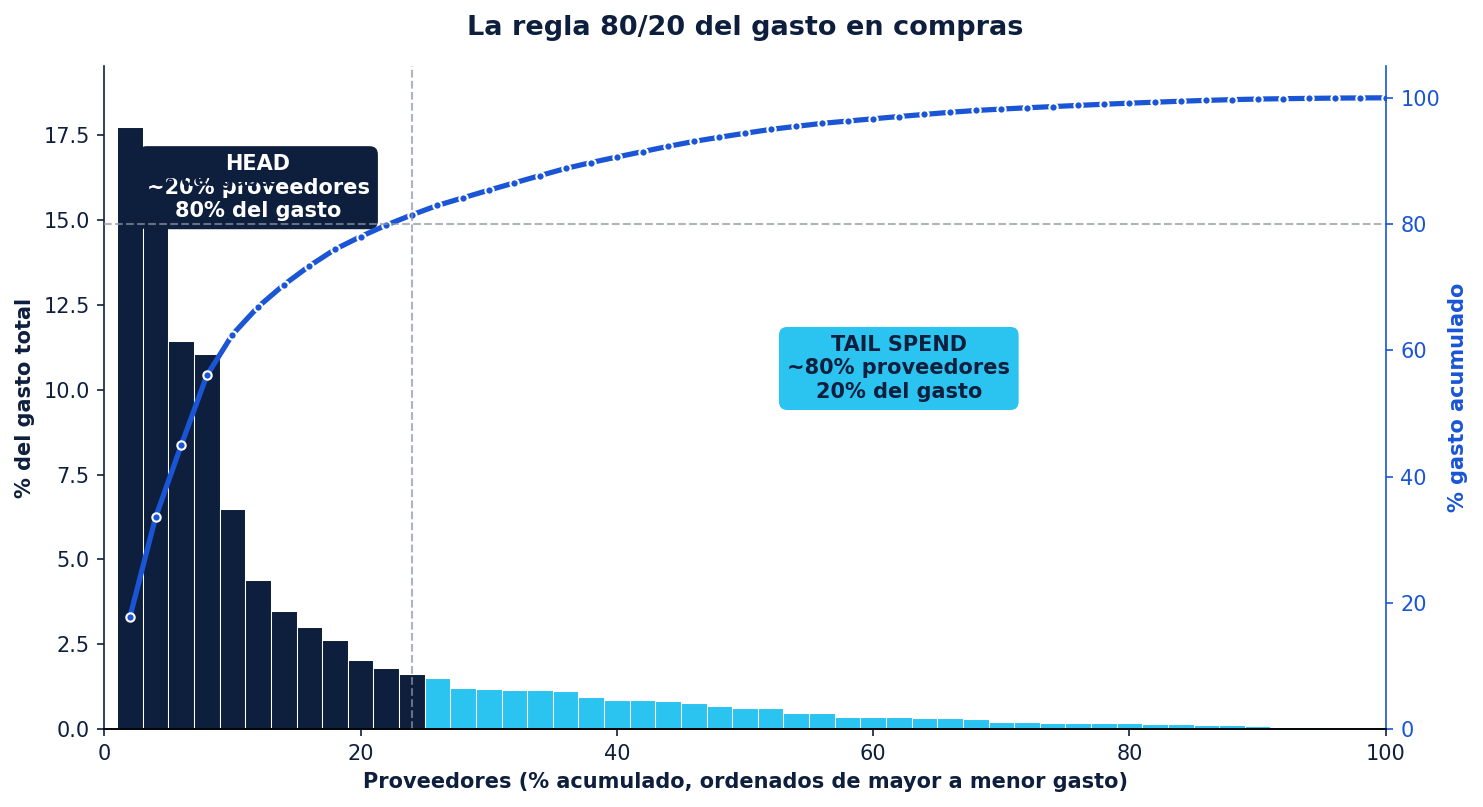

En un análisis de gasto típico aplicando el principio de Pareto, vas a encontrar que aproximadamente el 80% de tu gasto está concentrado en el 20% de tus proveedores. El 20% restante del gasto se reparte entre el 80% de proveedores. Ese 80% de proveedores es el tail.

Estos rangos son consistentes con los hallazgos del estudio Tail Spend Management 2025 de The Hackett Group: más del 50% de las empresas reportan que su tail spend supera el 10% del gasto total, mientras que solo el 4% lo gestiona activamente. BCG, en su análisis Taming Tail Spend (2019), encuentra que las empresas que digitalizan su gestión del tail capturan ahorros anuales del 5–10% en estas categorías.

Categorías típicas en empresas colombianas:

  • Repuestos y consumibles puntuales
  • Servicios profesionales únicos (un curso, una traducción, una consultoría corta)
  • Compras de oficina, papelería y aseo
  • Reparaciones menores
  • Compras urgentes que no caben en categorías estructuradas
  • Suministros para eventos o actividades específicas

Por qué nadie lo gestiona

Porque el ROI individual de gestionarlo no justifica el esfuerzo. Negociar un contrato anual con un proveedor que factura COP 3.000.000 al año es absurdo: el costo de la negociación supera el ahorro posible.

El problema es que ese cálculo es correcto a nivel de un proveedor individual, pero falso a nivel agregado. Los 400 proveedores del tail, sumados, representan entre el 15% y el 25% del gasto total y consumen entre el 60% y el 80% del tiempo operativo del equipo de compras.

Operativamente, cada proveedor del tail genera:

  • Creación de proveedor en el ERP (formularios, validaciones)
  • Solicitud y verificación de RUT, Cámara de Comercio, certificación bancaria, cédula del representante legal
  • Validación SAGRILAFT/SARLAFT
  • Aprobaciones de pago
  • Conciliaciones contables mensuales
  • Cierre tributario y reportes a la DIAN

Una factura de COP 500.000 puede generar el mismo costo administrativo que una de COP 50.000.000.

El costo invisible

Más allá del tiempo del equipo, el tail spend genera costos que rara vez se miden:

  • Costo de creación de proveedor. En empresas medianas colombianas, validar y crear un proveedor en el ERP (Siigo, World Office, SAP Business One) cuesta entre COP 200.000 y COP 600.000 contando tiempo de compras, contabilidad, tesorería y cumplimiento. Si creas 100 proveedores nuevos al año, son entre COP 20M y COP 60M en costo administrativo puro, sin contar el costo recurrente de mantenerlos.
  • Riesgo de cumplimiento. SAGRILAFT exige debida diligencia sobre proveedores significativos. La práctica común es validar a todos por igual (caro) o no validar a los pequeños (riesgoso). Ambos extremos son problemáticos.
  • Riesgo tributario. Proveedores no registrados correctamente, facturas mal soportadas, retenciones mal aplicadas. El tail es donde más se concentran estos errores y donde menos visibilidad hay.
  • Costo de oportunidad. El comprador estratégico negociando una OC de COP 800.000 no está negociando el contrato con tu proveedor crítico de COP 800.000.000. Esto es lo más caro de todo.

Cómo identificar tail spend en tu empresa

Tres preguntas concretas:

  • ¿Cuántos proveedores activos tienes? Si son más de 200 y tu empresa es mediana, casi seguro tienes un tail considerable.
  • ¿Qué porcentaje de tus proveedores facturó menos de COP 50.000.000 el año pasado? Si es más del 70%, ese es tu tail.
  • ¿Cuántas órdenes de compra emites al mes? Si son más de 200 OCs y la mayoría son por menos de COP 5.000.000, estás pagando un costo operativo enorme.

Un análisis de gasto formal te dará la respuesta exacta. Sin él, estás tomando decisiones a ciegas.

Por qué los enfoques tradicionales fallan

“Vamos a centralizar todas las compras pequeñas en un comprador junior”. No funciona sostenidamente. El comprador termina haciendo trabajo administrativo, no estratégico, y rota rápido por desmotivación.

“Vamos a usar p-cards (tarjetas corporativas) para compras menores”. Resuelve la tramitología pero no la atomización de proveedores. Sigue creando registros, sigue generando facturas individuales, sigue exigiendo conciliación.

“Vamos a poner un mínimo de COP X para crear un proveedor”. Genera fricción interna: las áreas usuarias compran sin OC, por caja menor, o presionan a contabilidad para que abra excepciones. El control se pierde.

“Vamos a auto-gestionar con un ERP más sofisticado”. El software no resuelve el problema de tener 500 proveedores; lo automatiza, pero la carga administrativa sigue ahí, y los costos de licenciamiento se suman.

La salida: triangulación con mandato

Hay un modelo distinto: triangulación de compras con contrato de mandato.

Funciona así. Un tercero especializado actúa como tu comprador para todo el tail spend. Tu empresa solicita lo que necesita; el tercero compra al proveedor real bajo un contrato de mandato (figura prevista en el Código de Comercio colombiano) y consolida toda la facturación bajo un único RUT.

Efecto operativo:

  • Un solo proveedor en tu ERP en lugar de 400
  • Una sola factura mensual consolidada en lugar de 200
  • Una sola validación SAGRILAFT en lugar de 400
  • Un solo pago en lugar de 200

Efecto financiero:

  • El tercero puede ofrecer plazos de pago superiores a los del proveedor original (financiación al comprador)
  • El tercero puede pagar de contado a los proveedores pequeños (financiación al vendedor), mejorando precios y disponibilidad
  • El costo de creación, validación y gestión de proveedores deja de existir para tu empresa

Efecto estratégico:

  • Tu equipo de compras vuelve a hacer compras estratégicas: negociación de proveedores críticos, gestión de contratos importantes, análisis de mercado, búsqueda de ahorros reales.

Quién debería evaluar este modelo

No todas las empresas. Pero específicamente:

  • Empresas medianas con más de 300 proveedores activos
  • Empresas sin Director de Compras o con un equipo de compras de menos de 5 personas para más de COP 20.000M en gasto anual
  • Empresas donde finanzas se queja del volumen de creación de proveedores y conciliaciones
  • Empresas donde compras dice “no tengo tiempo para lo importante”

Si reconoces dos o más de estos síntomas, el tail spend probablemente te está costando más de lo que crees.

¿Tu equipo está atrapado en el tail spend?

En Procure ayudamos a empresas medianas colombianas a recuperar tiempo y eficiencia operativa estructurando su tail spend bajo un modelo de triangulación con mandato. El primer paso siempre es un análisis de gasto formal: medir antes de actuar.

→ Conversemos sobre tu operación de compras

Notas metodológicas y fuentes

Las cifras citadas en este artículo provienen de las fuentes listadas a continuación, complementadas con estimaciones razonables sobre la estructura típica de empresas medianas colombianas. Cada caso particular debe modelarse con los datos reales del cliente.

  • The Hackett Group, 2025 Tail Spend Management Study (referenciado vía Zycus, septiembre 2025).
  • Boston Consulting Group, Taming Tail Spend (2019).
  • Ardent Partners, reportes de procurement sobre beneficios del 6–12% por dólar puesto bajo gestión.
  • Vilfredo Pareto, Manuale di economia politica (1896) — origen del principio 80/20.
  • Estimaciones de costo administrativo en Colombia (COP 200K–600K por proveedor) basadas en cargas laborales típicas (Código Sustantivo del Trabajo, Ley 100 de 1993, Ley 21 de 1982 sobre parafiscales) y composición operativa observada en empresas medianas.

¿Tu equipo está atrapado en el tail spend?

En Procure ayudamos a empresas medianas colombianas a recuperar tiempo y eficiencia operativa estructurando su tail spend bajo un modelo de triangulación con mandato. El primer paso siempre es un análisis de gasto formal: medir antes de actuar.

Conversemos sobre tu operación de compras

Notas metodológicas y fuentes

Las cifras citadas en este artículo provienen de las fuentes listadas a continuación, complementadas con estimaciones razonables sobre la estructura típica de empresas medianas colombianas.

  • The Hackett Group, 2025 Tail Spend Management Study (referenciado vía Zycus, septiembre 2025).
  • Boston Consulting Group, Taming Tail Spend (2019).
  • Ardent Partners, reportes de procurement sobre beneficios del 6–12% por dólar puesto bajo gestión.
  • Vilfredo Pareto, Manuale di economia politica (1896) — origen del principio 80/20.
  • Estimaciones de costo administrativo en Colombia (COP 200K–600K por proveedor) basadas en cargas laborales típicas.
